史上最全泥工施工教程,教你把握施工节奏(上篇)
泥瓦工程是属于装修中的面子工程,家庭装修中泥工瓷砖铺贴、地面石材铺装等都是比较有技术的项目,泥瓦工程施工质量就直接影响到家庭装修整个效果,关系着家庭装修效果是否更美观,更漂亮。所以业主们要是希望自己的家装修得精致漂亮的话,一定不能忽视泥瓦工程的施工环节,在泥瓦工程验收中一定要把握细节问题。泥瓦工程的大概内容有以下几项:瓷砖铺贴、装修防水、泥瓦工程验收,今天八块钱网小编就带大家仔细去了解这几项。
最正确的泥工施工顺序

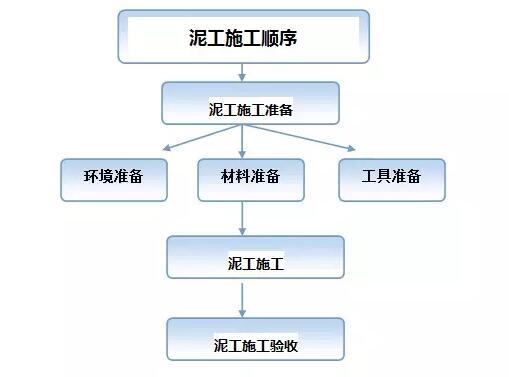

泥工施工顺序一:泥工施工前准备
施工环境准备:
1、泥工施工前对原房有镶贴工程的地面水平度、墙面垂直度、阴阳角方正,逐一进行检测,若发现对施工质量有影响的地方,应立即向项目经理反映,商量解决办法.否则,泥工班长负责一切后果。
2、贴墙砖之前,应询问水工、电工、看水路是否布完且试压,电工的开关、插座位置是否都已定好。否则就会出现返工现象。贴墙砖前必须经泥工及水电工共同验收。
施工材料准备:
泥工施工过程中需用的材料有:墙面砖、地面砖、仿古砖等主材以及水泥、砂子、红砖等辅料。施工前应对施工现场的材料进行检查。
1、首先是对主材的检查,应看其品种、规格、颜色是否符合设计要求。检查墙面、地面砖是否有破损现象,随手拿两块砖,面对面放在一起,看表面的平整度是否相差太大,用尺量其宽、窄、对角线长度差,形状是否平整方正、有无缺边掉角、有无开裂和脱釉、有无凹凸扭曲,渗水程度怎样等。
2、其次是对泥工辅料如红砖、水泥、砂子的检查。如红砖的规格是240mm×120mm×60mm,硬度强;水泥通常采用32.5#水泥,颜色呈黑灰色,使用期限是否过期(三个月以内),详见水泥纸袋的标签。砂分粗、中、细砂三种,家庭装修采用的是中砂,需观测其含泥量是否超标、是否干净。
施工工具准备:
泥木施工中会用到的工具主要有:挂线、靠尺、平水尺、准砣、角尺、切割机、铁铲、灰桶、刷子、锤子、砌刀等等。
泥工施工顺序二:泥工施工
1、铺贴卫生间墙砖(门套安装前)
2、铺贴阳台地面砖
3、铺贴厨房墙砖(门套安装前、橱柜安装前)
4、浴缸基础砌筑
5、卫生间、厨房地面防水层
6、卫生间地面
7、厨房地面
泥工施工注意事项:
五大忌:1、不准破坏承重结构。2、不准破坏外墙面。3、不准破坏防水层。4、不准增加楼层静负荷。5、不准将煤矿气管道埋入墙内。
六不宜:1、卧室不宜铺贴大理石。2、厨房、卫生间不宜铺贴抛光砖,应贴防滑地砖。3、卫生间地面不宜随便台高。4、地漏不宜安装竖式。5、腰线不宜高于1.2米,低于0.9米6、间墙不宜砌1/4墙,即侧砖墙。
泥工施工顺序三:泥工施工验收
1、表面平整
2、卫生间地面2.5‰坡度
3、墙面、地面砖无空鼓
4、阴阳角方正顺直
5、砖石表面无污染、缺口
6、工程量确认,增减项目确认
泥瓦工施工要点解析
泥瓦工施工要点包括施公奇案和施工后成品的保护,材料进场的验收和试用,以及施工前后垃圾的清楚工作。那么具体的泥瓦工施工要点有哪些?八块钱网小编将在下文为大家解析。
一、泥瓦工施工要点之拆砌封管
1、水泥超过出厂期三个月不能用。不同品种、标号的水泥不能混用。黄砂要用河砂,中粗砂。
2、封管用1:1水泥砂浆,水泥砂浆应低于墙面8—10㎜,以便后续刮腻子处理平整(表面要用水泥砂浆批粉,并要贴布防开裂。封管时,要给热水管预留膨胀空间)。砌墙用1:2水泥砂浆,砖应错缝,墙体应垂直,表面应平整。抹灰用1:1水泥砂浆,基层应充分润湿,厚度8—10㎜,表面应平整但不要收光。
3、包立管在截门处要预留检修口。
4、贴墙砖时要保持水管上水口与墙面垂直,不要弄歪。贴完墙砖后,要使墙砖与水管口处于同一水平。
5、要用石膏补墙面的洞(不要用水泥)。
6、地面找平:所有地面(含装地板的房间),都要对地面做水泥层,做找平抹平。
二、泥瓦工施工要点之墙面找平
墙面找平包括阴角、柱头、屋梁该直要直,该平要平(闭上一只眼,另一只眼从侧面看,无波纹)。
1、如果地面贴大理石,石材背面要做防水。
2、燃气排管要在贴瓷砖之前完成。(并要画个图或在墙上作标志,以备橱柜公司根据需要在柜身开孔)
3、要安装燃气报警器,预约燃气点火。
4、烟道的阀门装回去之前,一定要擦干净,保证阀片能够开关自如并能开到最大,否则会影响油烟机的排烟效果。厨房的铝扣板,油烟机上方的两块,开好孔后要等油烟机完全装好之后再安上去。
